尼泊尔“小微”项目再传捷报:上马相迪A水电站坝下游防淘治理工程圆满收官 |
|
|
|

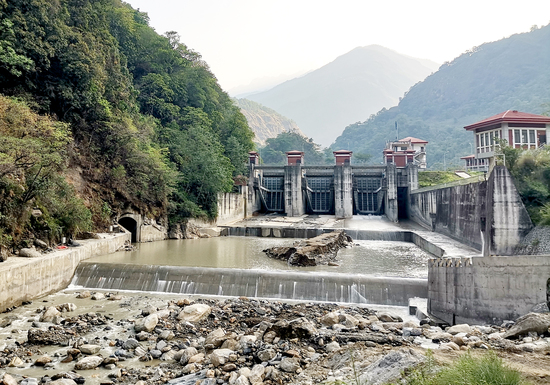

本网尼泊尔消息(周礼雄 杨元亨报道)5月15日,由水电七局承建的尼泊尔上马相迪 A 水电站坝下游防淘治理工程顺利通过设计及业主单位的完工验收,标志着该项目圆满收官。 本项目作为“小微”项目,采用属地化劳务分包管理模式,充分发挥公司多年深耕尼泊尔市场的优势,有效整合资源,成功降低成本,通过优质高效履约进一步树立品牌形象,同时实现项目良好的经营效益,书写“小而美”项目的新篇章。 项目于2025年1月30日开工,历时106天。建设过程中,项目团队克服诸多困难:2#机组检修期间3#泄水闸提闸泄水,对一期围堰基坑施工造成较大影响;左岸导墙底部脱空掏空最大埋深达20米,渗水量大且空间狭窄,施工难度极高;二道坝坝顶及上游面钢板衬的拼装及焊接质量要求极高。面对挑战,项目团队凭借出色的组织协调能力和高效的资源配置,加强工程履约管理,积极与设计及业主沟通协调,充分利用区域内资源,调配设备及材料,集中关键力量抢抓工期。所有钢板衬焊缝均一次性通过超声波无损探伤仪检测,最终提前6天完成合同履约,获得业主高度肯定。 上马相迪A水电站位于尼泊尔西部甘达基省拉姆郡县马相迪新区,总装机容量5万千瓦,年均发电量3.7亿千瓦时。本次治理工程主要任务是在坝下游左导墙末端河床新建二道坝,在二道坝坝顶及上游面安装钢板衬抗冲刷以形成消力塘,对护坦末端埋石砼护脚、防冲槽左挡墙及右岸挡墙掏空部位采用埋石砼回填及回填灌浆加固基础,外侧以大块石回填并细石砼灌缝以抵抗掏刷。修复完成后,彻底解决电站投运8年来因高泥沙水流冲刷对坝下游结构基础的掏刷安全隐患,为电站长期安全运行奠定坚实基础。 修复完成后的尼泊尔上马相迪 A 水电站 |
|
【打印】 【关闭】 |
浏览次数:
|
