巴莱二号料场开挖量突破千万方 |
|
|
|
|

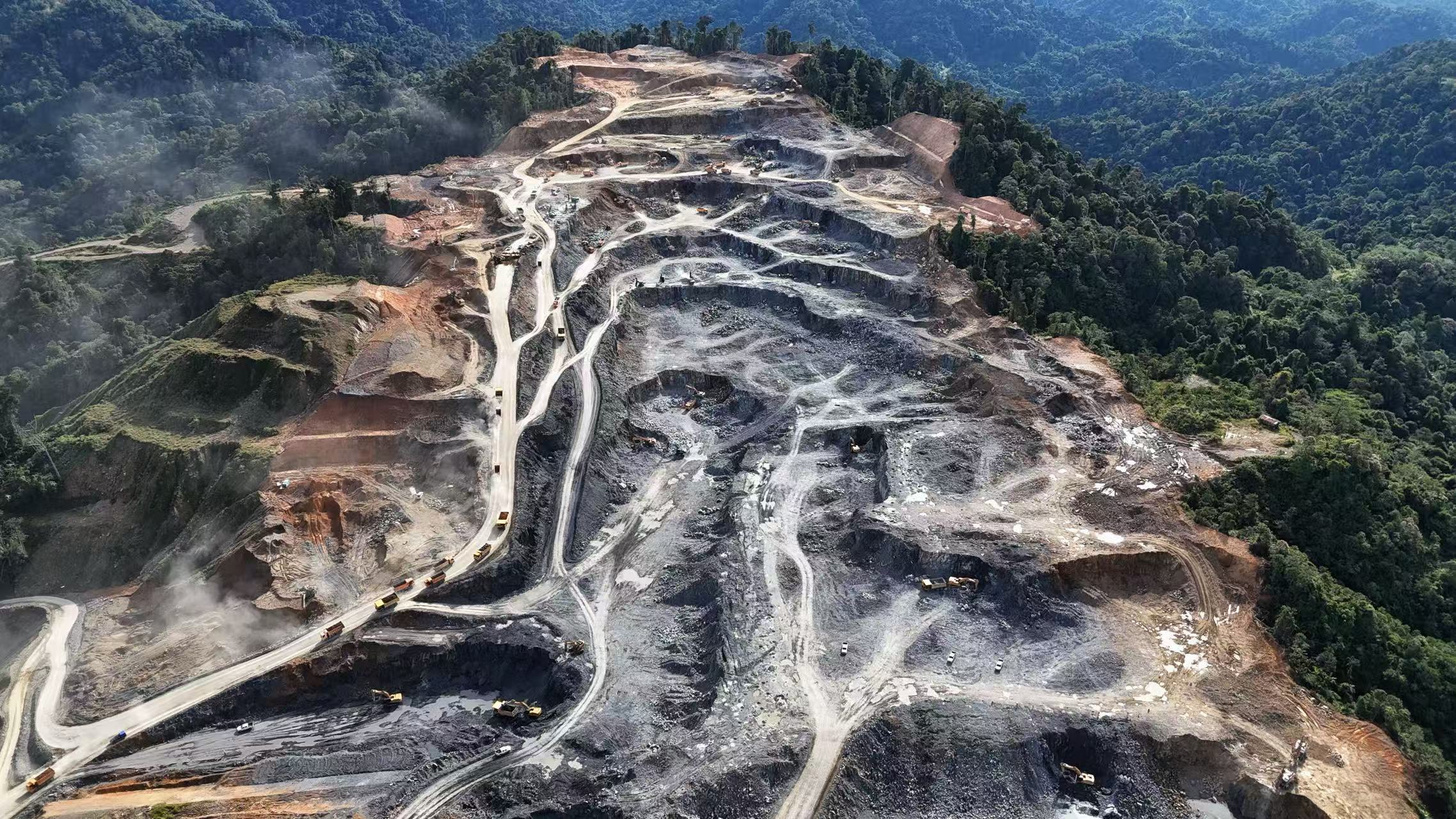

本网马来西亚消息(李艺 报道)12月29日,记者从前方获悉,马来西亚巴莱水电站二号料场年度土石方开挖量突破1000万立方米大关,标志着这一关键供料区建设取得阶段性成果,为大坝填筑施工高峰奠定坚实基础。 二号料场设计开挖总量4665.7万立方米,是大坝工程的核心料源。自今年4月18日开工以来,项目团队科学组织、精细施工,克服地质条件复杂等挑战,持续优化开挖方案,月高峰开挖强度达170万立方米,涵盖覆盖层剥离及有用料开采,实现供料能力与工程需求的精准匹配。经地质剖面分析与现场验证,目前覆盖层剥离工作已基本完成,为后续大规模有用料开采创造有利条件。 该关键工序的顺利推进,有效保障了料源质量与供应稳定性,对大坝填筑施工形成强力支撑。当前,现场作业正有序转向有用料区系统开采与战略备料阶段。项目团队将强化施工组织、质量与安全管控,确保料场持续稳定供应,全力保障大坝填筑施工高峰期的用料需求。 二号料场开挖现场 |
|
