当前位置:
首页
> 资讯中心 > 七局要闻

广西南宁抽水蓄能电站全面投产

发布日期:2025-12-29 信息来源:二分局 作者:张宇 字号:[ ]

本网南宁消息(张宇 报道)12月28日,随着最后一台(4号)机组完成调试并正式投入商业运行,由水电七局参建的国家“十四五”规划重大工程——广西南宁抽水蓄能电站实现全面投产,标志着华南地区首个在该规划期核准的抽水蓄能工程实现全面投产,广西电网正式拥有了强大的“超级充电宝”。

作为广西首座抽水蓄能电站,该项目实现了广西在该领域“零的突破”。总装机容量120万千瓦,共安装4台单机容量为30万千瓦的可逆式水泵水轮机组,设计年发电量约16亿千瓦时,年消纳清洁能源最高可达25亿千瓦时,每年可助力减少二氧化碳排放约220万吨。

机组是电站的“心脏”,安装调试是整个施工技术与组织管理能力的严峻考验。水电七局建设者面对较国内外同类工程紧缩6至8个月的工期压力,精准策划、科学管理、精细施工,项目从地下厂房开挖至4台机组全投历时41个月,刷新国内抽蓄电站建设周期纪录,树立行业新标杆。

目前,4台机组全部平稳运转。电站投产为广西电网嵌入了强大的“稳定器”,进一步优化当地能源结构,提升电网调节能力和可再生能源消纳水平,为区域经济社会发展注入绿色动能。(责任编辑 黄琪)

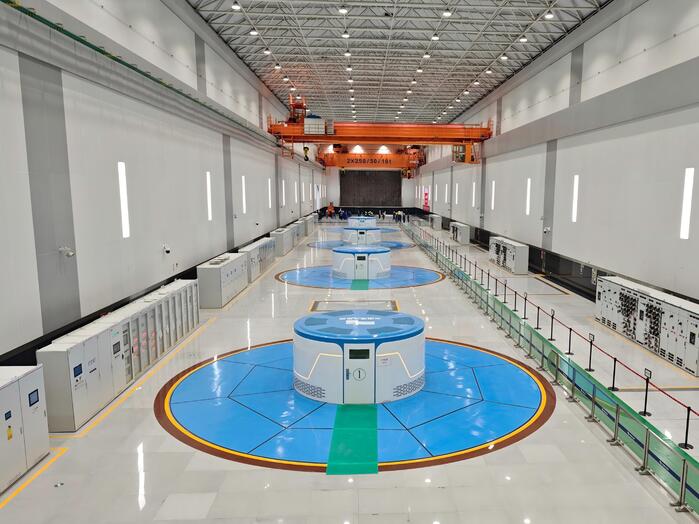

地下厂房



【打印】 【关闭】
浏览次数:
